引漢濟渭黃金峽水利樞紐下閘蓄水

標志著引漢濟渭工程一期調水工程完工,即將通水運行

2023年07月10日08:12 | 來源:陝西日報
小字號

原標題:引漢濟渭黃金峽水利樞紐下閘蓄水

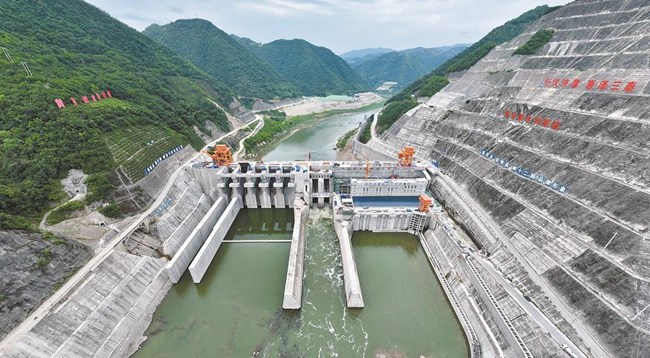

  7月9日11時許,引漢濟渭黃金峽水利樞紐順利下閘蓄水,為引漢濟渭工程實現先期通水奠定了基礎。 本報記者 許奧博攝

  本報訊 (記者 吳莎莎 許奧博)7月9日11時許,隨著下閘按鈕啟動,兩扇底孔閘門緩緩關閉,引漢濟渭工程主要調水水源——黃金峽水利樞紐正式下閘蓄水。這標志著引漢濟渭工程一期調水工程完工,即將通水運行。

  黃金峽水利樞紐位於洋縣境內,是漢江干流第一級開發建設的水利樞紐,也是引漢濟渭工程的龍頭水源工程。其主要任務是調蓄漢江干流來水,向關中地區供水,兼顧防洪發電,年平均調水量10億立方米。

  樞紐工程由擋水建筑物、泄洪消能建筑物、泵站、電站、通航建筑物及過壩魚道組成。攔河壩為碾壓混凝土重力壩,最大壩高63米,壩頂高程455米,總庫容2.21億立方米﹔壩后安裝7台水泵機組和3台發電機組,電站總裝機容量135兆瓦,按照工程設計,多年平均發電量3.87億千瓦時。

  據了解,2018年10月,黃金峽水利樞紐主體工程開工﹔2019年1月完成一期導流施工﹔2020年11月實現漢江截流,開始全壩段施工﹔2022年11月,大壩澆筑至頂。

  黃金峽水利樞紐下閘蓄水,是引漢濟渭調水工程建設取得的又一重大節點勝利,為引漢濟渭工程實現先期通水奠定了基礎。
